学史力行 办实事开新局
——保山电力永昌分公司首次成功开展10千伏配电网带电作业

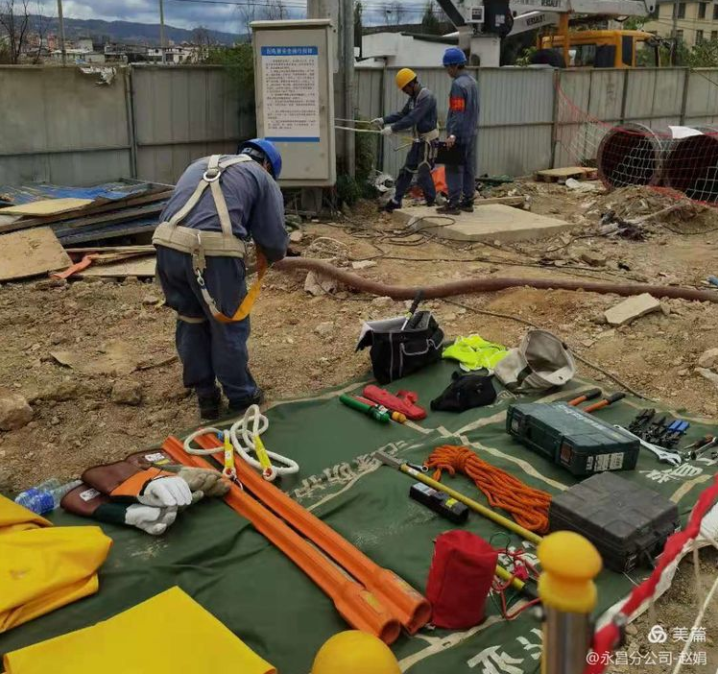

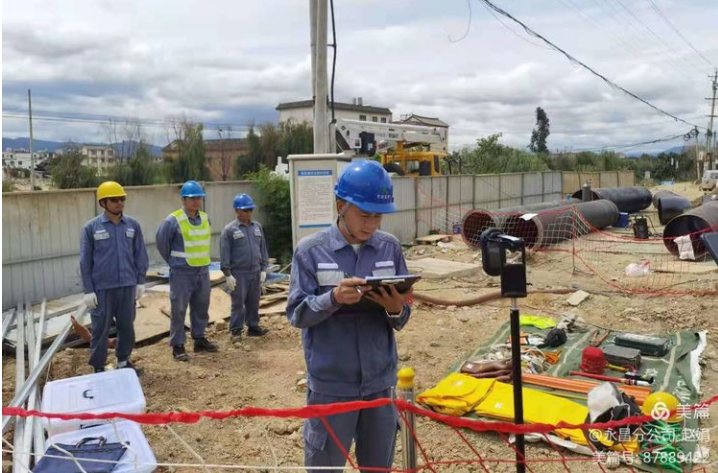

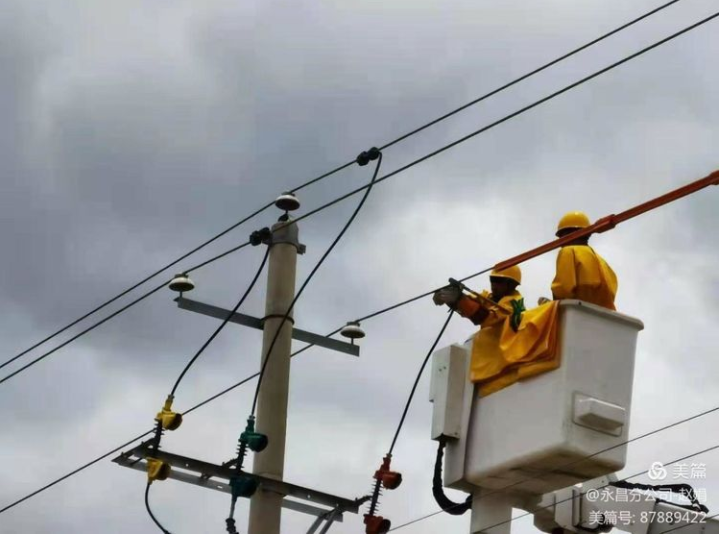

2021年6月27日上午11时45分,在保山市隆阳区打渔小区污水处理工程10千伏东河线96号杆施工现场,配网不停电作业准时开展。作业现场安全措施齐全完备,带电作业人员首先在工作现场分头进行作业天气的温湿度检测、风速测量、绝缘工具及绝缘服检测等准备工作。中午13时05分,两名头戴黄色绝缘安全帽、身穿黄色绝缘服、手带绝缘手套、身系白色绝缘安全带的工作人员,随着带电作业车绝缘斗臂缓缓升起,开始了带电作业工作。经过2个小时的作业,带电接入搭头作业顺利完成。
保山电力公司在接到保证保山市中心城区第三生活污水处理厂及配套管网工程500千伏安变压器及时供电的任务时,恰逢庆祝中国共产党建党100周年供电保障的重要时段,且该项作业如果按照传统的停电计划方式进行,将造成42台公用变压器、28台专用变压器、6258户低压客户约4小时的停电影响。公司各级领导高度重视,结合进一步提升营商环境电力获得感的要求,统筹安排,精心组织,严格遵循不停电作业相关规程及配网不停电作业技术规范要求,大胆尝试并顺利完成了采用10千伏中间电位作业搭头工作,填补了保山电力10千伏配网带电作业的空白,实现了10千伏配网带电作业历史“零突破”,标志着永昌分公司配网带电作业进入正式实施阶段,在公司配网作业史上具有里程碑的意义。
这既是保山电力首次进行10千伏配网带电作业搭头工作,同时也是公司党委在扎实开展党史学习教育中实实在在践行“学党史、悟思想、办实事、开新局”的具体体现。
