全力满足人民追求美好生活的电力需求
——施甸分公司全力推进2014年农网结余资金增补项目工程建设
农网管理人员在施工现场测量新立的电杆基深

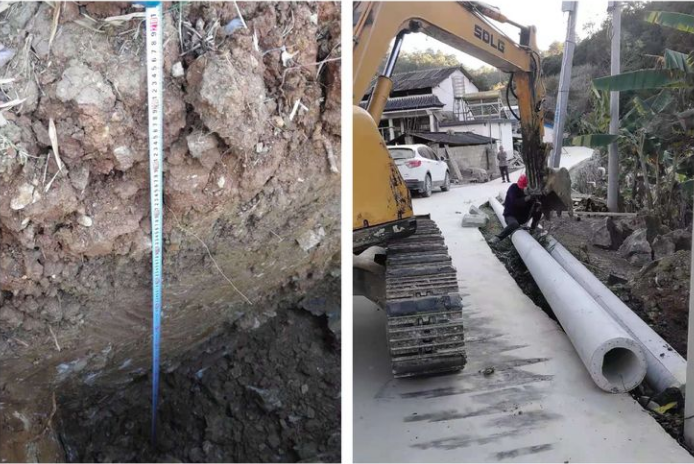

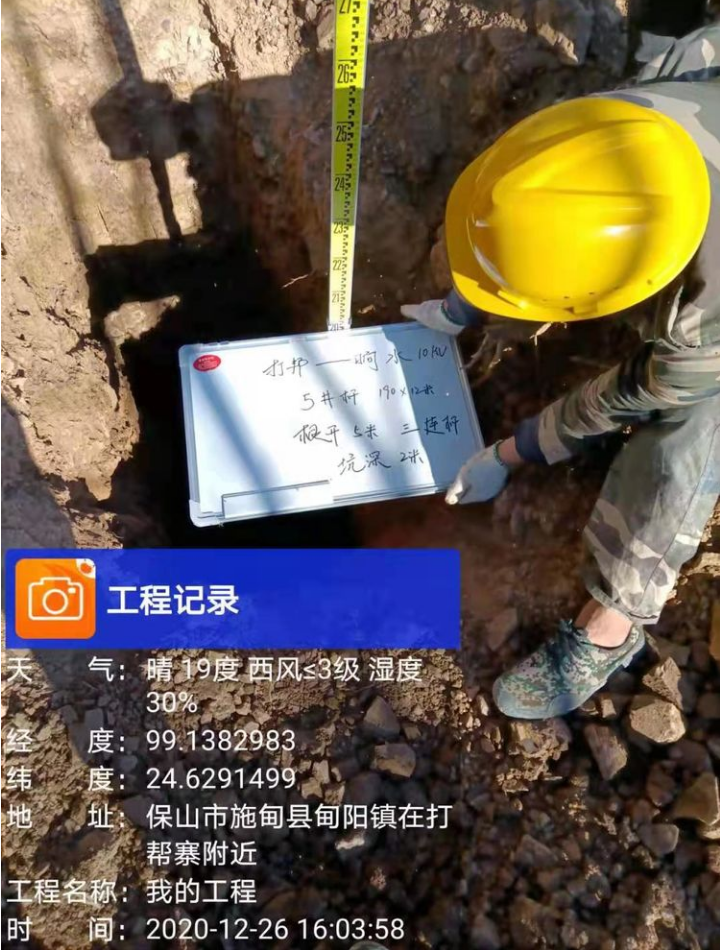

“按照施工标准,电杆埋深应达到电杆高度的六分之一……”12月26日,施甸分公司2014年农网改造升级工程结余资金增补项目农网办公室安全督查人员在甸阳镇袁家村响水1#配变农网施工现场,要求施工人员测量新立的电杆基深,确保符合工程要求。
农村电网是农村重要的基础设施,对改善农村生产生活条件、促进地方经济社会发展具有十分重要的作用。近日,施甸分公司以高度的政治责任感和使命感,大力推动实施2014年农网改造升级工程结余资金增补项目建设,巩固电力行业脱贫攻坚成果,持续提高农村电网服务乡村产业发展电力保障能力。2014年农网结余增补项目新建及改造10kV线路27.5千米,低压线路217.51千米,新建及更换配电变压器62台,容量9.79兆伏安,工程投资估算3278万元。本期项目共65个单项工程,计划工期为2020年12月至2021年4月,涉及8个乡镇16个村。
召开2014年农网改造升级工程结余资金增补项目启动会
为确保工程项目按质按时完成,施甸分公司成立了工程建设领导小组,组建农网办公室,于12月7日召开2014年农网改造升级工程结余资金增补项目启动会。会上,领导班子成员分别做了具体工作安排,全力保障工程项目2个标段12个施工组在12月28日顺利如期开工。
分公司党委副书记、副经理钏奇率队到工程项目部检查指导
分公司党政领导班子成员及相关部门负责人先后多次到农网项目工程施工现场对工程安全管理、质量把控、施工进度等方面工作进行检查指导。认真听取了解项目进展等情况,详细了解当前实施农网改造升级项目工作中遇到的困难和问题,并针对一些具体问题提出具体指导意见,为推动项目建设提质提速提效。
分公司副经理安国成到施工组驻地检查工作
分公司安监科、农网办、营销科到 II 标段项目部
进行安全技术交底

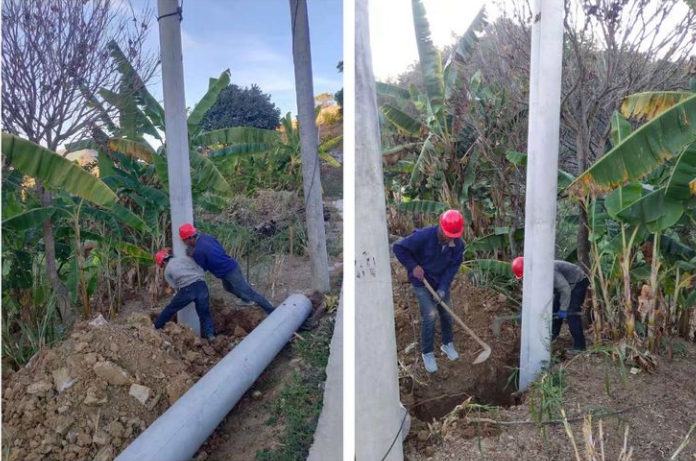

电杆组立
分公司先后成立了3支“农网工程管理”党员先锋突击队,突击队员克服疫情等影响,倒排工期、抢抓时间,派出精兵强将,在崇山峻岭中攻坚克难。在施工过程中,积极协调解决各类民事问题,多渠道强化政策宣传,全力做好群众思想工作,为项目加速推进营造良好的建设环境。
成立“农网工程管理”党员先锋突击队
截至目前,2014年农网改造升级工程结余资金增补项目工程2个标段已先后组织12个施工班组进场组织施工,10千伏及以下项目已完成电杆组立100多基,采购物资已陆续到位,工程项目各项工作都处于持续快速推进状态。
下一步,施甸分公司将抢抓施工黄金期,落实责任,倒排工期,全力以赴加快项目建设进度,确保项目早建成,早投入,早见效,全力助推地方经济高质量发展。
